第21章 - [變革管理]MIS的新專案管理:規劃階段
Last updated
Last updated
【輸入與產出】
輸入資訊:專案需求及相關資訊
產出文件紀錄:專案計畫書、工作計畫時程、甘特圖、工作分解圖、時程預估表、活動成本估算表、風險計畫表
【主要目的】:在確保專案執行前,所有產出及管理的工作被仔細的規劃。
【主要活動】:在製作細部的專案計畫書,包含範疇、工作、品質、資源、時程、預算、風險、溝通等相關的子計畫。
【成員任務】:計畫工作主要由專案經理及專案管理團隊成員來負責完成,並由各工作小組組長來協辦。專案贊助者及專案委員會則負責指導及審核的工作。
以範例專案而言,「發展企業藍圖」就是在「規劃階段」
階段期間:
此階段規劃預計2個月
專案工作項目
SAP功能訓練
系統組織架構
流程及工作權責確認
資料移轉清單及準備
報表/外掛清單
總結研討報告
SAP 七大模組:SD、PP、MM、QM、FI、CO、Basis
各模組管理者、各模組MIS人員、各模組使用者

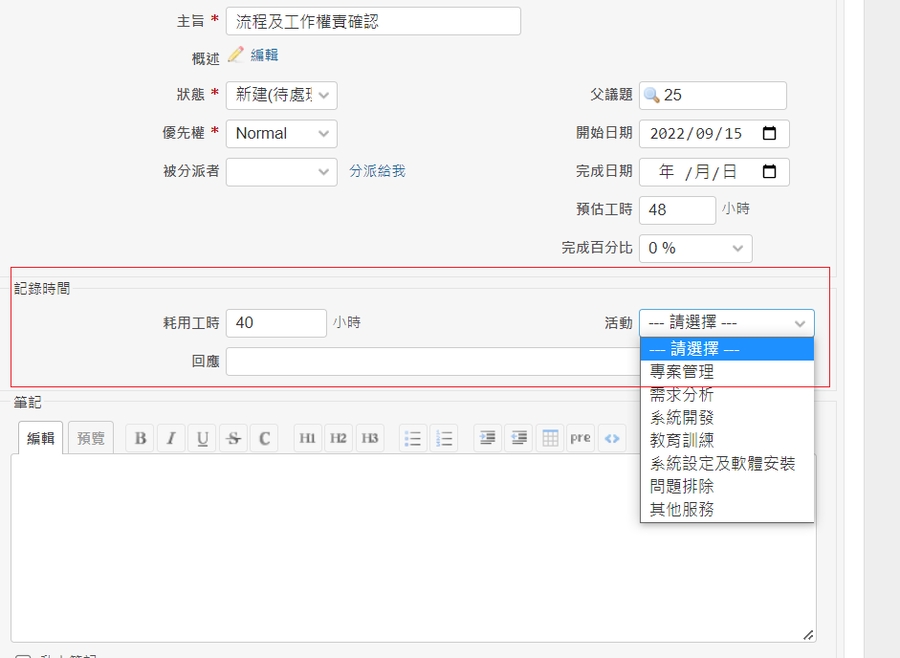

進行[活動]設定。此設定未來在填報工時之[活動]項目時才會出現選項。
工作事項、品質、資源、時程、預算、溝通等資訊的管理
以建立議題進行相關連關聯風險

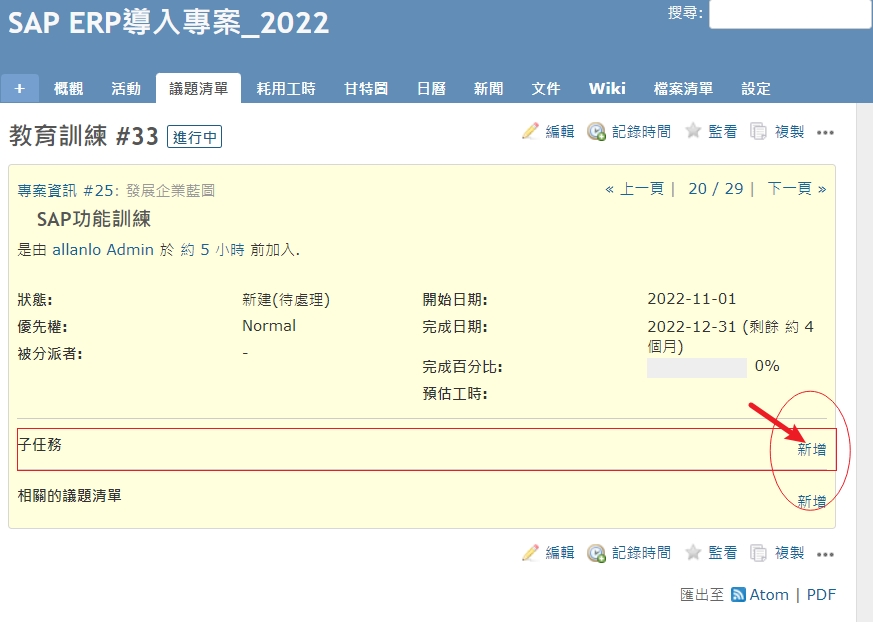

以下以範例專案的「SAP功能訓練」為例,在此階段需要建立更明確的開課資訊和資源管理:

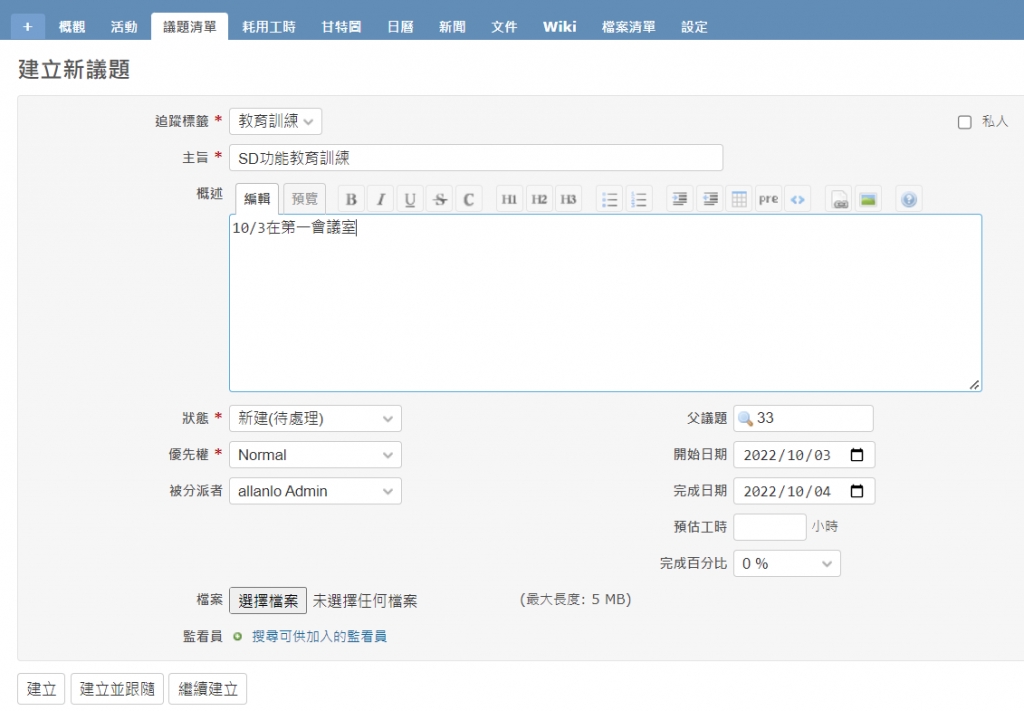

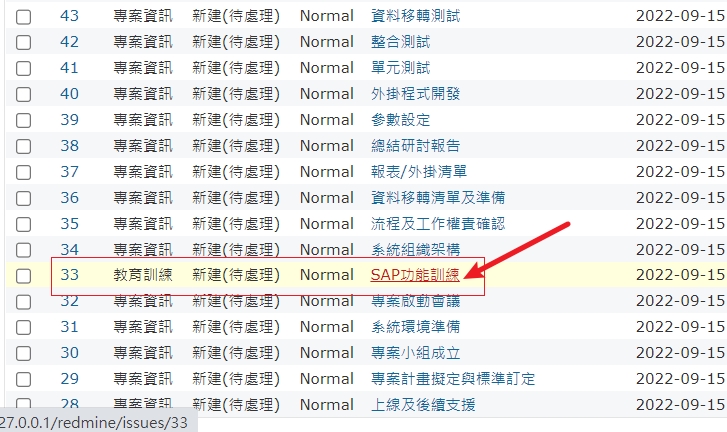

在[議題清單]開啟已建立的「SAP功能訓練」議題

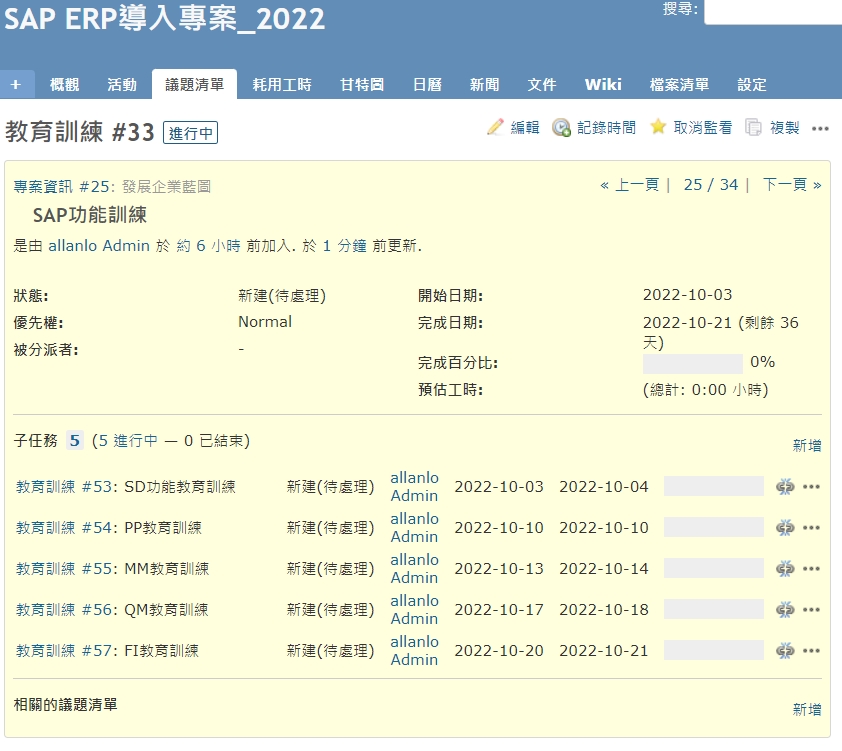

新增[子任務] (圖03、04、05)。
新增要實際開課的「SD教育訓練」
在規劃階段,若經評估需要在專案平台設置子專案來解決專案過程其他問題,也一併考慮設定。例如,需要建置一個給User(非專案成員)進行問題回報的雙向溝通平台,如下:

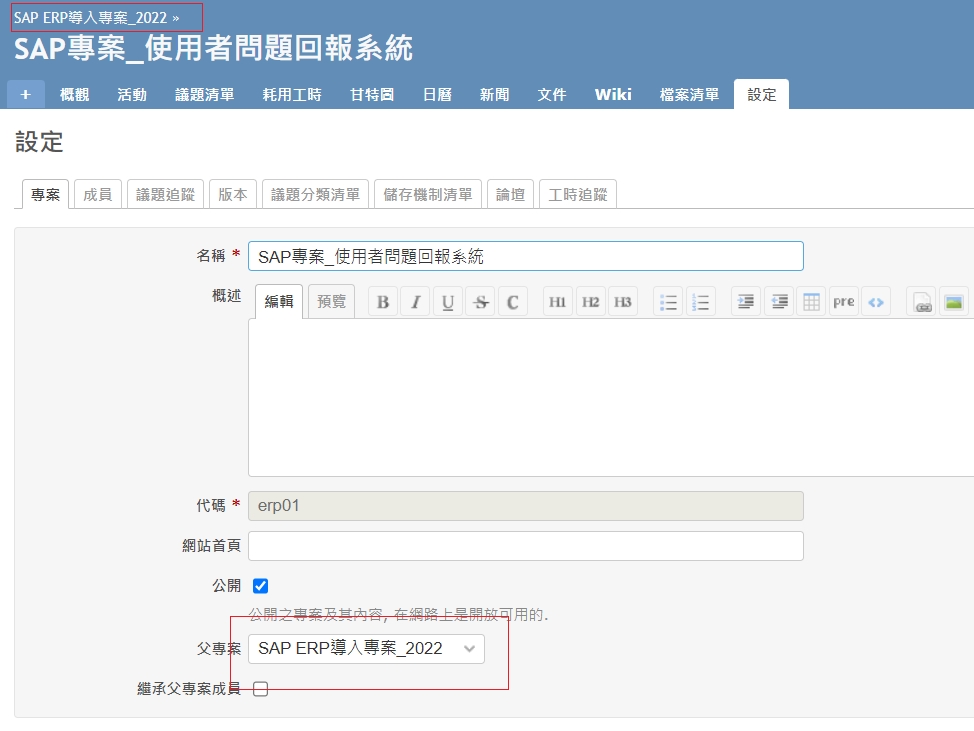

SAP專案_使用者問題回報平台 (圖09、10)
圖001

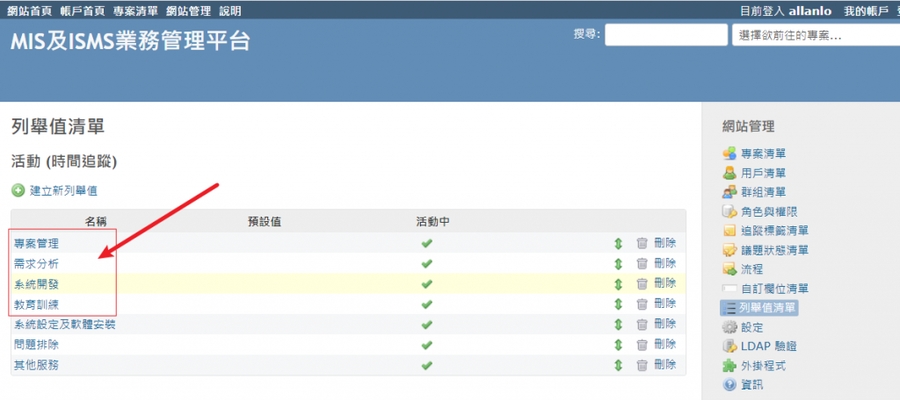

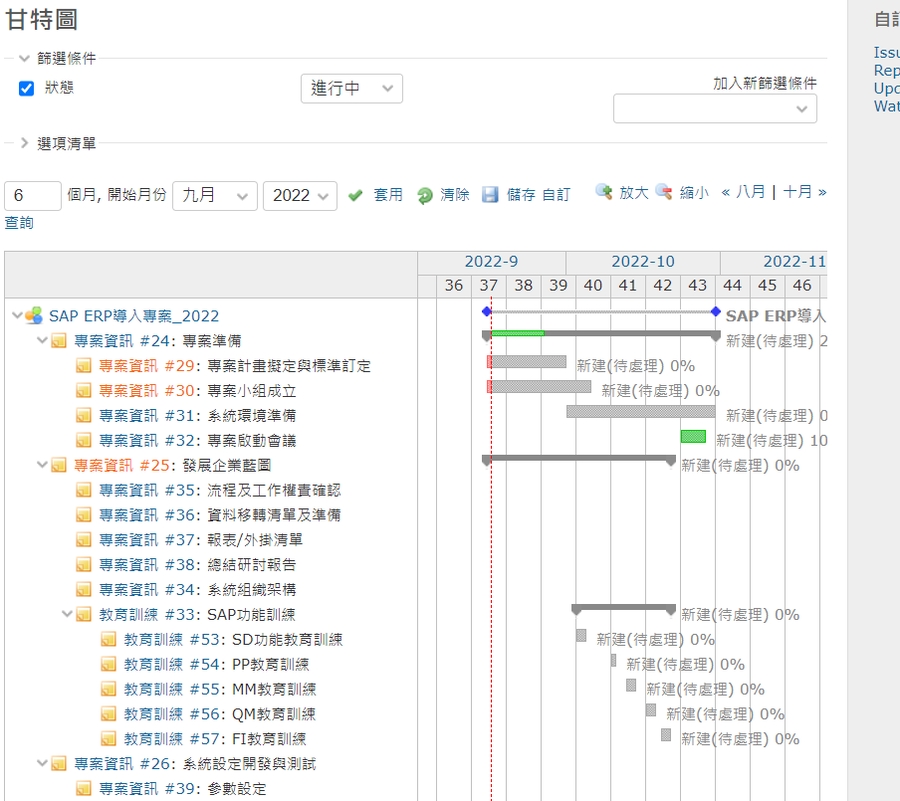

本範例專案我們暫時先設定專案管理、需求分析、系統開發、教育訓練4個項目為估算活動工時的類別(圖01)
未來在記錄專案時間時設定就會在[活動]出現。(圖02)
陸續完成其他已經決定要開課的課程,如下圖 (圖06)

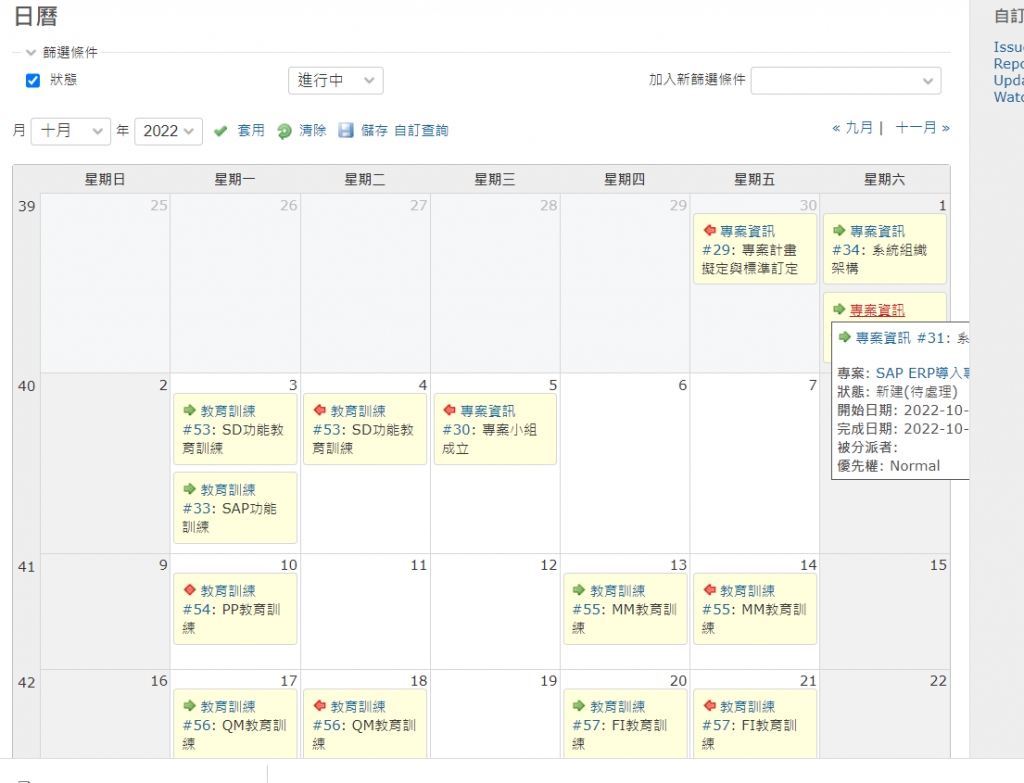

設定完成後可以在甘特圖和日曆都看到 (圖˙07、08)
