每個公司的MIS與各單位關係密切,可能一通電話、一個mail、一個老闆交辦、甚至某個同仁直接去你的座位把你拉走去處理各種疑難雜症。
總經理:MIS的績效在哪裡?
長官:感覺你很忙,卻不知道你在忙甚麼?
User:我的需求很急,可否先幫我處理!
MIS:這是總經理的、這是財務娘娘的、這是APPLE產品線說急著要出貨的、這是ISO稽核缺失的改善事項...排到明年去了,真的忙不過來,先填單吧,讓MIS安排的工作有優先順序!!!
公司的八卦審:MIS的小羅說甚麼沒空,但我看他整個下午耗在正妹的座位幫她處理檔案問題,真的是有差別的有空沒空!
為了讓MIS的工作有順序及服務紀錄,多數公司都有設計一些方式來建立「MIS的資訊服務需求紀錄」,只是形式上可能不同:有些公司是用BPM建立表單、有些用share point、或用某個應用軟體的表單工具,或用紙本申請,甚至就是寫在白板上的霸氣方法,反正都會有一個處理MIS服務順訓的申請單...忙不過來,請排隊!!
回到本系列文分享的初衷,此表單需求我們就透過Redmine建立申請單給User填寫,MIS進行服務狀態的回覆和紀錄。
設定有能被指派任務的專案成員權限
自訂欄位清單(文字、日期)
議題分類清單,以及指定分類的負責人
工時模組的使用
計算預估和耗用工時:活動-時間追蹤的設定
舊的Redmine知識回顧
模組的設定:請參考系列文Day 7-[Redmine]專案版面的規劃
自訂欄位清單:請參考系列文Day 6-[Redmine]自行建立及維護表單
專案建立基本邏輯:請參考系列文Day 5-[Redmine]Redime系統邏輯說明
其餘本文有完成功能但沒做進行詳細畫面說明的:請參考系列Day 8開始的每篇文章的「本篇將學習到Redmine的功能重點」。每篇分享文都有當篇文章要新學習的Redmine某項功能的應用及設定方法的示範重點。
【議題名稱】:資訊服務申請
【權限需求】:未登入者可瀏覽,但要提出申請需先登入。MIS主管負責指派處理人員,被指派的負責人必須登入維護/更新申請的資訊。
【適用場合】:User對MIS提出服務或支援需求
【追蹤標籤】:系統功能、報表開發、重設密碼、軟體安裝、問題詢問、其他
【議題分類】:ERP、BPM、Help Desk
【模組需求】:(O)開啟使用-設定勾選;(X)不使用-設定不勾選
(O)議題追蹤
(O)工時追蹤
(X)新聞
(X)文件
(X)檔案
(X)Wiki
(X)版本控管
(X)討論區
(O)日曆
(X)甘特圖
【欄位需求】
(1)需求人員
(2)需求部門單位
(3)聯絡人分機/手機
(4)聯絡人e-mail
(5)希望完成日期
(6)實際提出日期
(7)實際完成日期
(8)MIS負責人
(9)急迫性
(10)需求摘要說明、
(11)相關檔案資料
(12)進度狀態
(13)MIS預估工時
系統可使用之預設欄位
概述:(10)需求摘要說明
狀態:(12)進度狀態
優先權:(9)急迫性
被分派者:(8)MIS負責人
開始日期:(6)實際提出日期
完成日期:(7)實際完成日期
預估工時:(13)MIS預估工時
完成百分比:由MIS維護
檔案:(11)相關檔案資料
自訂欄位需求
(1)需求人員 (文字)
(2)需求部門單位(文字)
(3)聯絡人分機/手機(文字)
(4)聯絡人e-mail(文字)
(5)希望完成日期 (日期)
[設定]/[專案]-[公開]:請勾選
[設定]/[成員]:請指定成員 (有設定成員才能被指派AR)
[設定]/[議題追蹤]/[自訂欄位清單]:請新增5個新欄位
需求人員(文字)
需求部門單位(文字)
聯絡人分機/手機(文字)
聯絡人e-mail(文字)
希望完成日期 (日期)

[設定]/[議題分類清單][建立新分類]
建立ERP、BPM、Help Desk,並指定負責人員

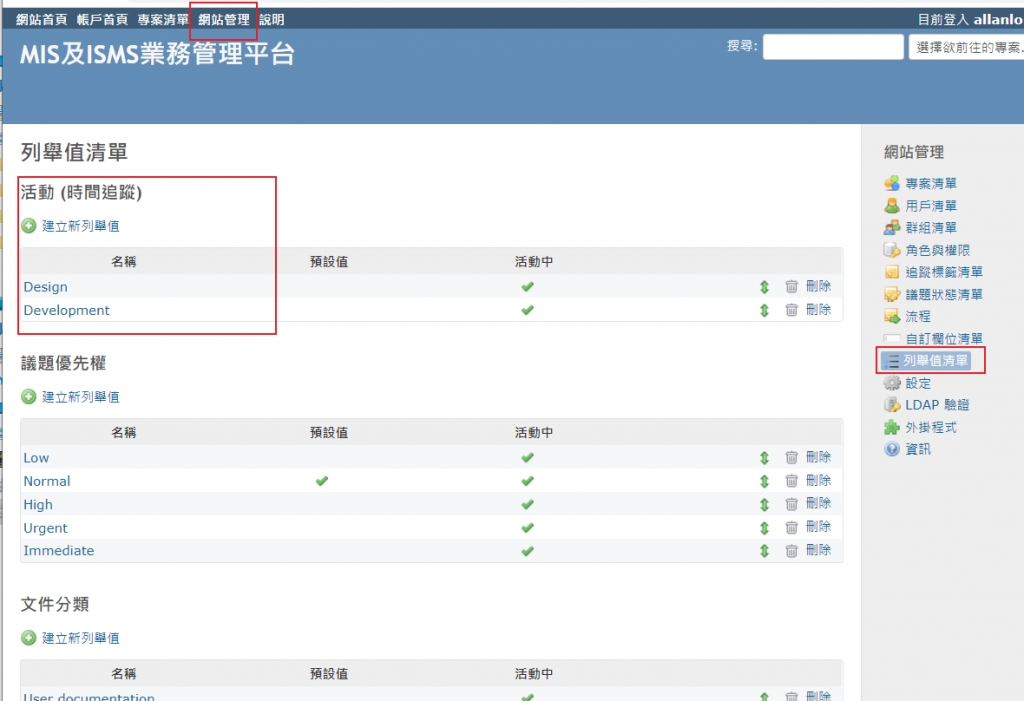

[網站管理]/[列舉值清單] [活動-時間追蹤]
本專案我們用到了工時估算,所以必須先建立正確的工時活動
本案例我們建立4個工時活動
系統開發
系統設定及軟體安裝
問題排除

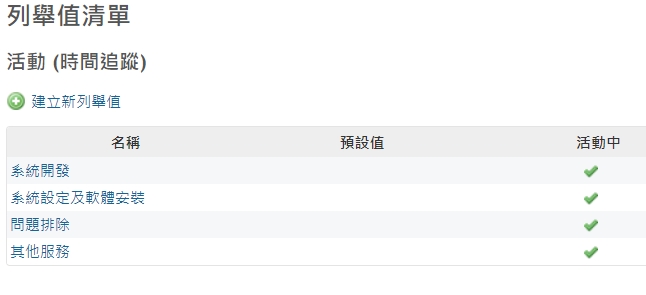

其他服務 (圖03、04)

完工後及更新的預估工時、實際工時可以在統計中看到

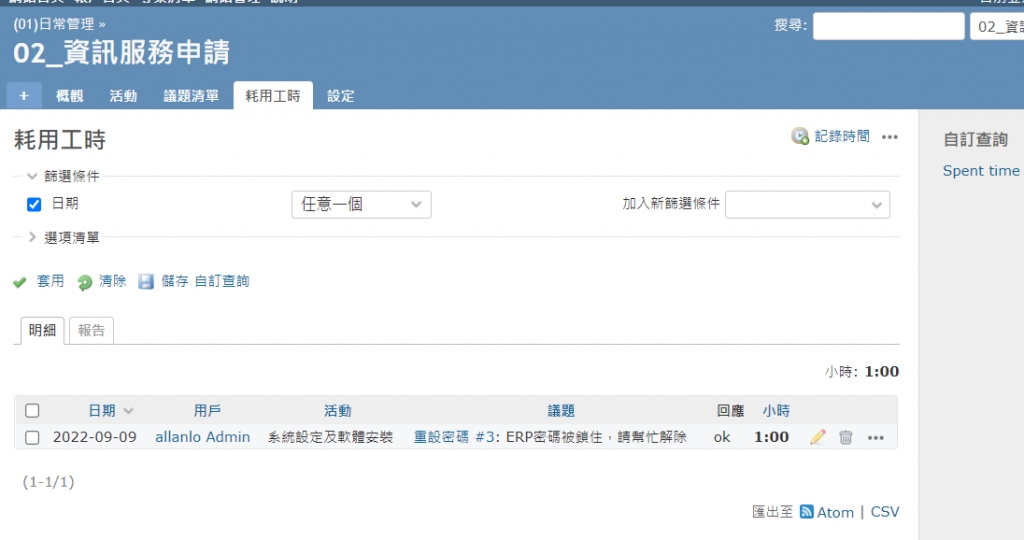

耗用工時明細(圖08)
MIS永遠都在回答需求的先後順序:你這個需求要排到一個月以後! 然後User很不高興:你們MIS到底在忙甚麼?不懂得優先順序及急迫性嗎?我這是副總的交辦事項耶?! MIS無奈地回答:我這邊還有總經理、董事長各一件在主管會議交代要下周完成的修改...
以後,這類質疑所有解答就是靠「資訊服務申請」呈現的資訊。 排隊吧,要不人就補MIS人力!
管理的內容也許可以做得更細緻些。舉個例子,我之前公司為了解決MIS押件嚴重的問題,被要求建立所有AR單的優先順序規則,並寫在資訊部門的程序書規定中,例如:
第一優先:法令法規上市公司的修改要求,給5分
第二優先:主管會議AR,給4分
第三優先:與訂單出貨有關的急迫性,給3分
第四優先:一般案件,給2分
第五優先:無時程壓力的改善提案,給1分
不過現實的挫折是,過於完美的制度要求總是會遇到困難,要求建立SOP的人永遠都是第一個破壞SPO的人,所有都優先就沒有優先,最倒楣的是號稱4、5優先的都永遠排不到。
好吧,是管理及執行力的問題,也是人力及能力的問題。
但至少:「資訊服務申請」給了個說法,也讓MIS的工作可以追蹤及管理。

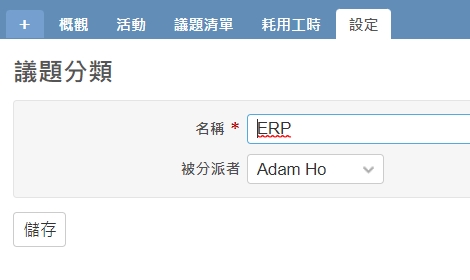

【補充說明】:Redmine議題的[分類]功能,能預設指派該分類的負責人,例如ERP的指定負責人是Adam Ho (圖1、2)

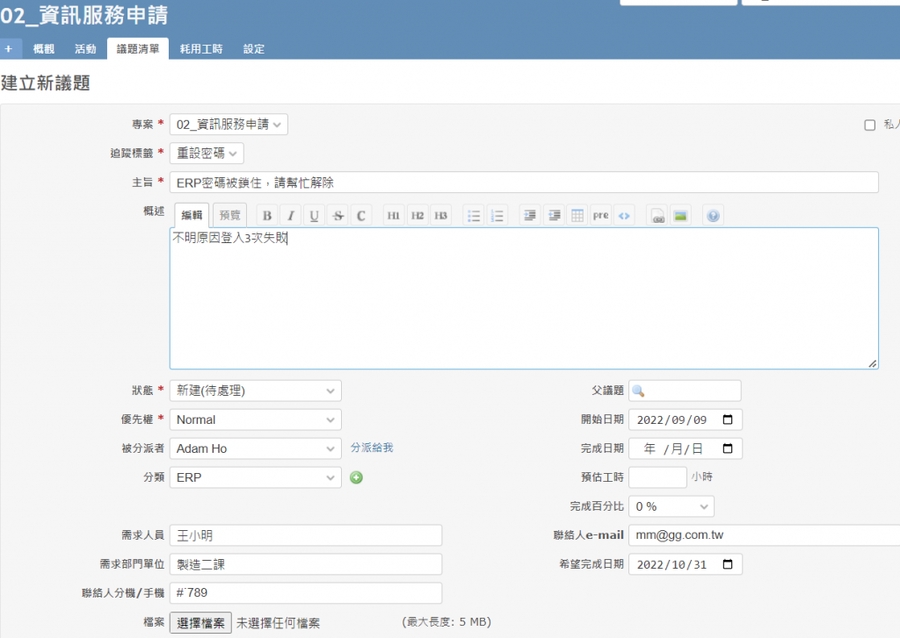

完成設定後[建立新議題]資料建立畫面如下:(圖05)

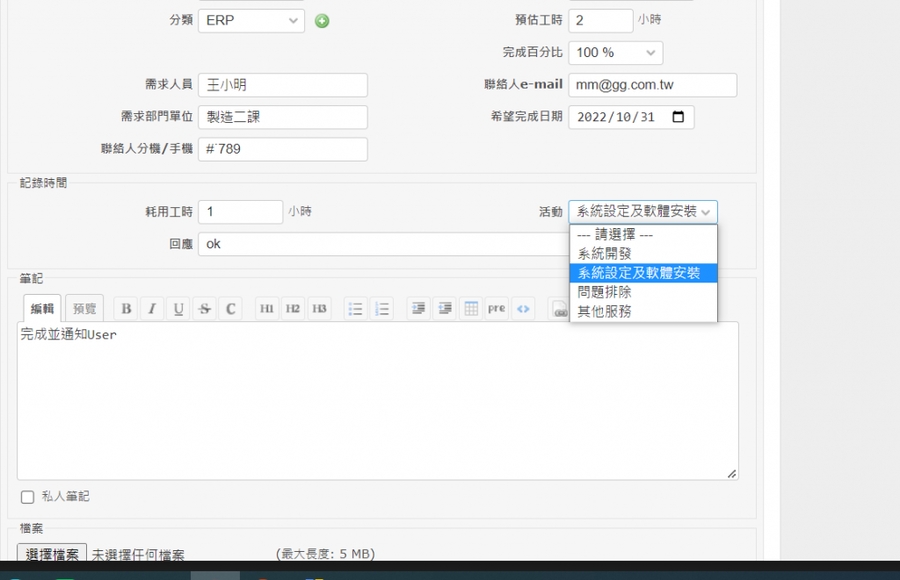

MIS負責人員更新進度,也可以更新工時資訊(圖06、07)
